Rekonstrukce malé tělocvičny
Rekonstrukce malé tělocvičny
Na konci ledna zřizovatel školy, obec Zbraslav, zahájil práce na rekonstrukci malé tělocvičny. Pracovníci obce odvezli staré vybavení tělocvičny a demontovali topná tělesa včetně obložení. Na tyto práce by měl navázat vybraný zhotovitel stavby, společnost DIRS Brno, s.r.o.

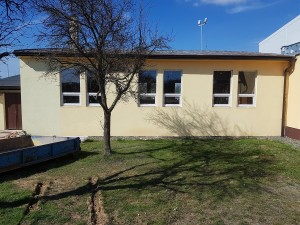

O velikonočních prázdninách proběhla výměna oken na jižní a severní straně malé tělocvičny. Skončila éra úniků tepla přes netěsnící stará okna.

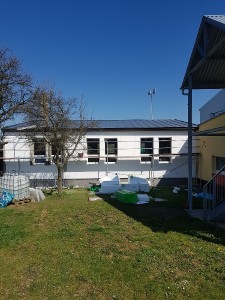

Stavební práce pokračují po velikonocích v plném proudu. V tělocvičně je dokončena vodorovná izolace, střecha je hotová a běží práce na zateplení a na to navazující nové fasádě.

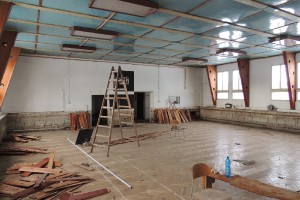

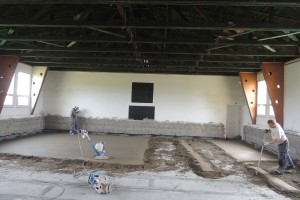

Ve čtvrtek 12. května proběhla pokládka betonu pro novou podlahu, pracovníci zhotovitele dokončili fasádu ze západní a jižní strany, takže další stavební část rekonstrukce je dokončena.
Fotografie ukazuje pracovníky zhotovitele při pokládce betonové vrstvy pro novou podlahu.
Od úterý 16. května začaly práce na vnitřních omítkách a nové elektroinstalaci.
Snímek zachycuje pracovníky zhotovitele při zahájení prací na opravách omítek, betonová podlaha je položena.

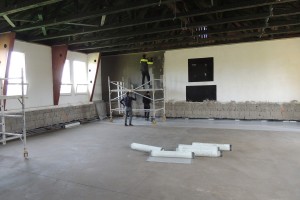

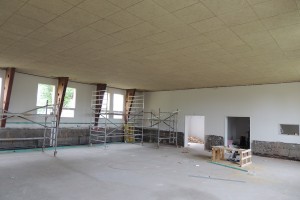

Na začátku června proběhla montáž zateplení stropu minerální vatou a následovala instalace stropních desek ve tvaru čtverců. Desky mají pórovitou strukturu, což ocení cvičenci, jelikož dojde k výraznému snížení hlučnosti v tělocvičně. Od 12. června probíhá instalace topných těles pod okny na jižní a severní straně.

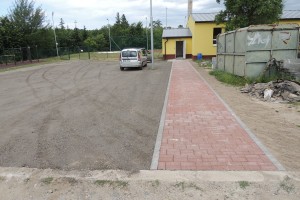

Nové topení je již nainstalované a zhotovitel složil desky, které budou tvořit obložení tělocvičny. Bude se jednat o stejné provedení, jako je ve sportovní hale. Vstup z cesty do tělocvičny je již hotový. Ten realizovala společnost LUBOSED, s.r.o. Vedle nového chodníku je k dispozici i odstavná plocha pro osobní automobily. Celá rekonstrukci se již pomalu blíží do svého závěru - položení nové podlahy.

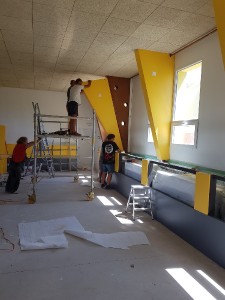

V červenci, ač přes úmorné vedro, probíhá instalace obložení stěn tělocvičny. Podle plánu by obložení mělo být do konce měsíce hotové. Teplé červencové počasí je výhodou pro ideální vyschnutí betonové podlahy. Snímek zachycuje pracovníky podzhotovitele při instalaci obložení podpěr stropních vazníků.

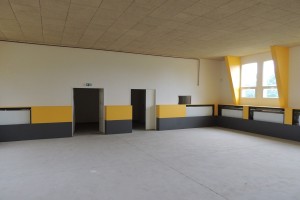

Obložení stěn tělocvičny je hotové, zbývá instalace ochranných krytů radiátorů a v polovině srpna bude probíhat pokládka podlahy.
Ve středu 16. srpna podzhotovitel dokončil pokládku nové podlahy, osvětlení tělocvičny pracovníci podzhotovitele dokončili v pátek 11. srpna, takže už zbývá instalace krytů radiátorů a je dokončeno.

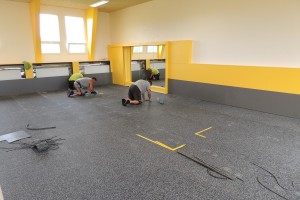

Snímek zachycuje pokládka sportovní podlahy.

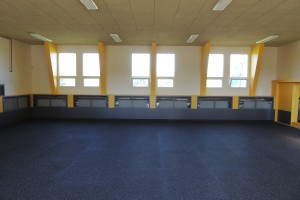

Dokončená rekonstrukce malé tělocvičny. Na začátku školního roku opět slouží svému účelu.
